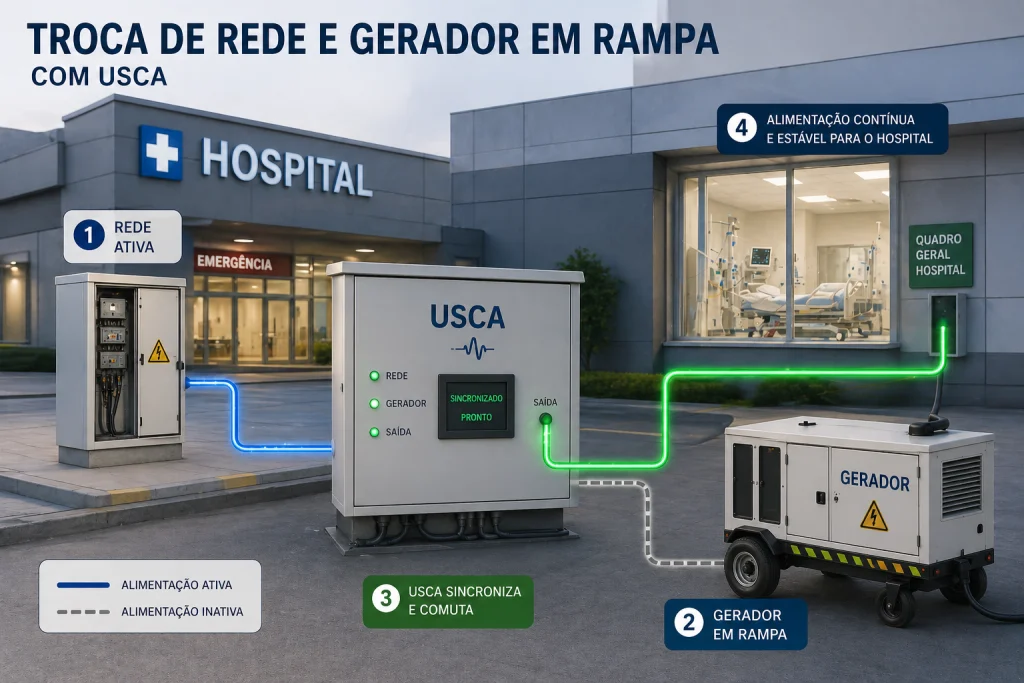

Troca de rede e transferência em rampa
Protocolo para um processo eficaz
É nesse contexto que a transferência em rampa, aplicada em sistemas com USCA (Unidade de Supervisão e Controle Automático), assume papel estratégico. Mais do que uma técnica de comutação, trata-se de um protocolo avançado de gestão entre fontes de energia, concebido para assegurar continuidade operacional, estabilidade elétrica e proteção dos ativos.
O problema das transferências convencionais
Em sistemas tradicionais, a troca entre concessionária e gerador costuma ocorrer em transição aberta, conhecida como open transition. Nessa configuração, uma fonte é desconectada antes da outra assumir a carga.
Embora funcional em muitas aplicações, esse método cria um intervalo — mesmo que em milissegundos — capaz de afetar processos sensíveis.
Entre os efeitos possíveis estão:
- Desarmes em cargas críticas
- Quedas em sistemas supervisórios e automação
- Interrupção de máquinas em operação
- Perda de dados em processos industriais
- Transitórios prejudiciais para motores e eletrônica embarcada
- Estresses elétricos que reduzem a vida útil dos equipamentos
Em ambientes com processos contínuos, como indústrias, hospitais, data centers e infraestrutura crítica, esses riscos são muitas vezes inaceitáveis.
O conceito de transferência em rampa
A transferência em rampa é uma modalidade de transição fechada (closed transition) em que ocorre uma sobreposição controlada entre as duas fontes de alimentação.
Ao invés de uma fonte sair e outra entrar abruptamente, existe um período cuidadosamente controlado em que ambas operam em paralelo por alguns instantes, permitindo migração gradual de carga.
Esse processo elimina interrupções perceptíveis e reduz drasticamente perturbações elétricas.
Na prática, a carga é transferida progressivamente da rede para o gerador — ou do gerador para a rede — sem degraus bruscos de potência.
Por isso o termo “em rampa”: a transferência ocorre de forma gradual, e não instantânea.
O papel do USCA nesse processo
A USCA é o cérebro dessa operação.
Mais do que acionar um gerador em contingência, ela monitora, sincroniza, coordena e controla todo o protocolo de transferência.
Entre suas funções estão:
1. Supervisão das fontes
A unidade monitora continuamente parâmetros elétricos como:
- Tensão
- Frequência
- Sequência de fases
- Ângulo de fase
- Potência ativa e reativa
Essas variáveis são fundamentais para permitir uma transição segura.
2. Sincronismo entre fontes
Antes de qualquer paralelismo, o gerador deve estar rigorosamente sincronizado com a concessionária.
Isso significa operar com:
- Mesma tensão
- Mesma frequência
- Sequência correta de fases
- Defasagem angular dentro dos limites admissíveis
Sem isso, a conexão simultânea entre fontes pode gerar correntes circulantes, esforços mecânicos no alternador e severos distúrbios elétricos.
3. Transferência progressiva de carga
Após o sincronismo, a USCA conduz a transferência de potência em rampa.
A carga vai sendo deslocada de uma fonte para outra de modo gradual, com controle preciso.
É esse estágio que caracteriza a sobreposição controlada entre fontes de energia.
4. Retorno controlado
Quando a rede se estabiliza, o retorno pode seguir o mesmo protocolo, evitando impactos no religamento.
Isso é especialmente relevante em operações contínuas.
A importância da sobreposição controlada
Muitas vezes o conceito de sobreposição é confundido com simples paralelismo.
Não é.
Na sobreposição, o paralelismo é temporário, intencional e controlado para permitir transferência de carga sem interrupção.
Esse recurso traz benefícios relevantes:
- Continuidade operacional
- Eliminação de microinterrupções
- Menor impacto sobre motores e inversores
- Redução de transitórios e surtos
- Maior confiabilidade do sistema elétrico
- Proteção de processos produtivos sensíveis
Em operações críticas, isso representa não apenas segurança, mas ganho econômico.
Uma única parada inesperada pode custar muito mais do que o investimento na solução correta.
Protocolo para um processo eficaz
A transferência em rampa não depende apenas do equipamento. Exige protocolo.
Algumas etapas são indispensáveis para eficácia do processo.
1. Estudo do sistema elétrico
Antes da implementação, é necessário avaliar:
- Perfil das cargas
- Níveis de criticidade
- Potência instalada
- Características do gerador
- Coordenação de proteção
- Requisitos da concessionária para paralelismo momentâneo
Sem esse levantamento, a solução pode nascer inadequada.
2. Dimensionamento correto do sistema
Erro comum é tratar a transferência em rampa apenas como recurso do controlador.
Na realidade, o sistema como um todo precisa ser compatível:
- Gerador com resposta dinâmica adequada
- Reguladores de tensão e velocidade compatíveis
- Disjuntores apropriados para a operação
- Proteções sincronizadas
- Lógica de comando corretamente parametrizada
É engenharia de sistema — não apenas automação.
3. Parametrização e testes
Os parâmetros de sincronismo, janelas de transferência e proteções precisam ser configurados com precisão.
Depois disso, vêm os testes:
- Teste de sincronismo
- Teste de transferência sob carga
- Simulações de falha
- Validação dos tempos de resposta
- Ensaios operacionais
Comissionamento sério é parte do protocolo.
4. Integração com segurança operacional
Toda solução precisa considerar intertravamentos, proteções e filosofia operacional.
Uma transferência sofisticada, sem segurança adequada, vira risco sofisticado.
- Lógicas de bloqueio
- Proteções contra paralelismo indevido
- Seletividade
- Proteção anti-ilhamento
- Planos de contingência
Erros que ainda comprometem operações
Mesmo com a tecnologia disponível, ainda são comuns falhas como:
Ignorar sincronismo fino
Sincronismo aproximado não basta para transferência em rampa.
Pequenas diferenças podem gerar grandes impactos.
Subdimensionar o gerador
Geradores mal dimensionados perdem estabilidade durante a transferência.
Tratar USCA como “quadro automático”
Esse é um erro conceitual.
USCA não é apenas partida automática de gerador; é supervisão avançada de fontes.
Não realizar testes periódicos
Sistema sem teste perde confiabilidade.
Transferência crítica não pode ser “esperar faltar energia para ver se funciona”.
Quando a solução é indispensável?
A transferência em rampa tende a ser especialmente recomendada em:
- Processos industriais contínuos
- Data centers
- Hospitais
- Indústrias de processo
- Infraestrutura crítica
- Ambientes com cargas sensíveis
- Operações com alto custo de parada
Nesses casos, a simples comutação convencional frequentemente não é suficiente.
Engenharia aplicada como decisão estratégica
Muitas empresas ainda enxergam esse tema apenas como contingência.
É um equívoco.
Gestão de fontes de energia é tema de confiabilidade operacional.
Uma troca mal executada pode gerar custos por:
- Paradas não programadas
- Refugo de produção
- Danos em equipamentos
- Horas improdutivas
- Perda de dados
- Manutenção corretiva prematura
Sob esse ponto de vista, investir em USCA, transferência em rampa e protocolos robustos não é apenas decisão técnica — é estratégia operacional.
Caminho Seguro
A troca entre rede e gerador é um dos momentos mais críticos de uma instalação elétrica. Quando executada por métodos convencionais, pode introduzir riscos que muitas operações não podem aceitar.
A transferência em rampa, com sobreposição controlada entre fontes de energia, oferece um caminho mais seguro, estável e tecnicamente superior para esse desafio.
Mas é importante reforçar: essa solução não depende apenas de tecnologia. Depende de estudo, dimensionamento, parametrização e execução especializada.
Porque, em sistemas críticos, continuidade não é improviso.
É engenharia.
